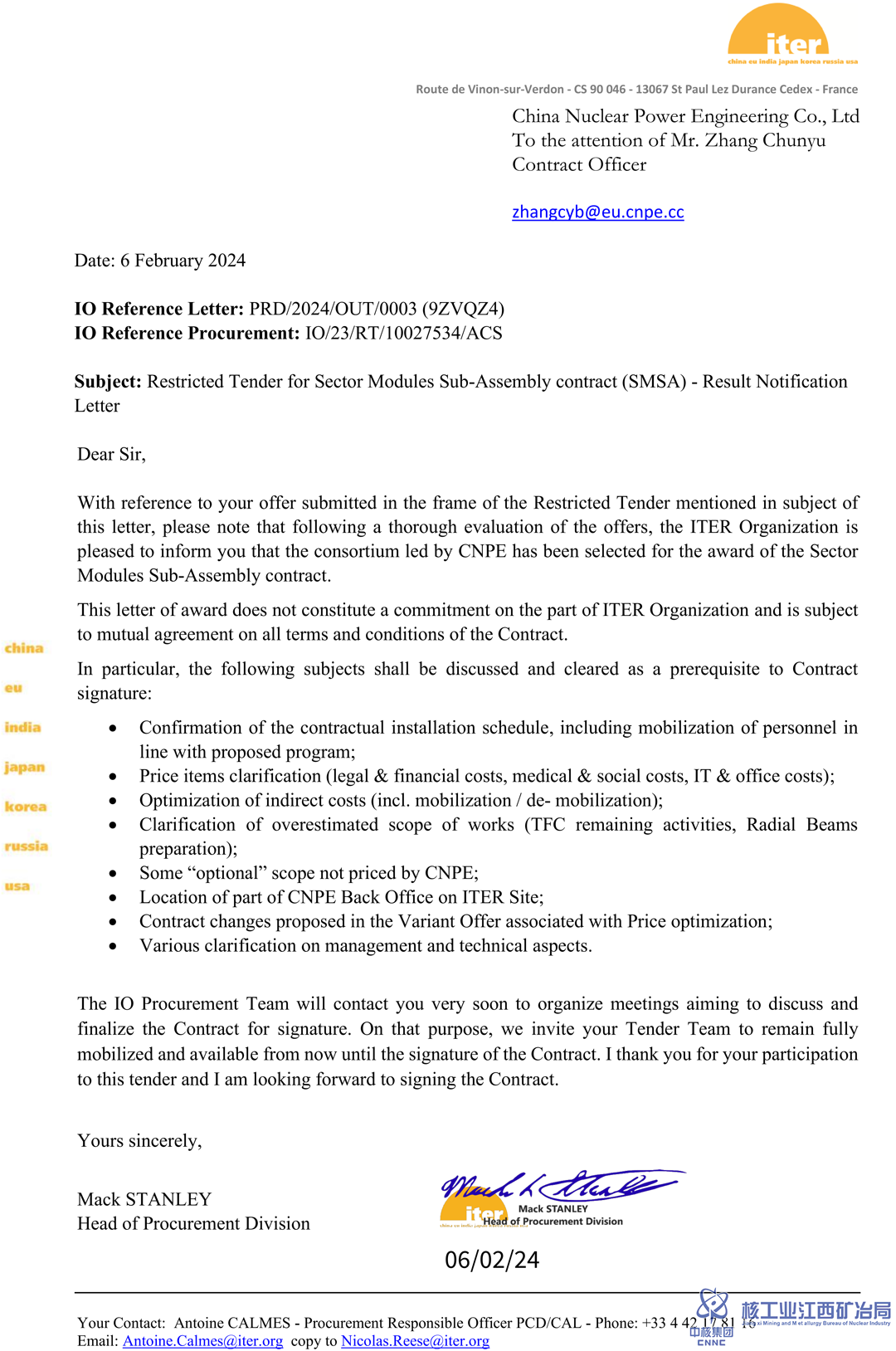

2月6日,國際熱核聚變實驗堆(ITER)組織正式確認將托卡馬克核心安裝標段真空室模塊組裝合同授予中核工程聯合體。中標此項工作后,中核工程聯合體已成為ITER項目主機安裝的唯一承包商,將極大提高中方團隊在國際大科學工程中的話語權和影響力;同時為國內聚變工作的開展積累經驗、培養人才,提高中核工程聚變工程建設能力,助力中核集團核能“三步走”發展戰略。

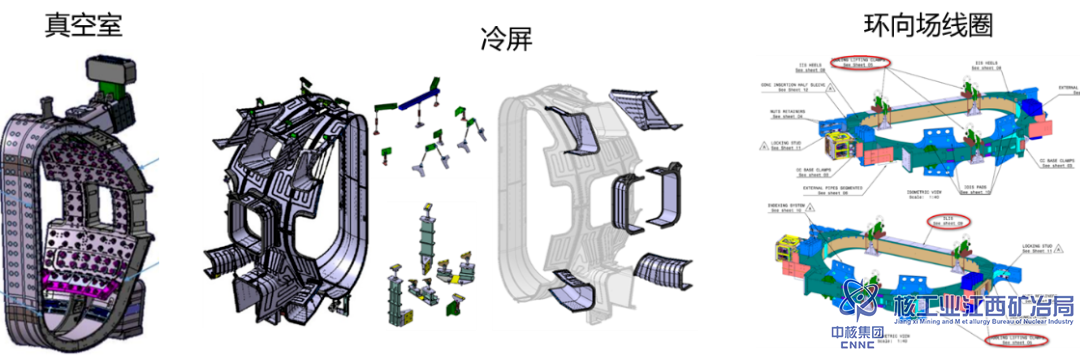

真空室模塊組裝是目前ITER項目最重要設備在關鍵路徑上的工作,對整個ITER項目的成功起到至關重要作用。真空室模塊組裝是將三大部件真空室、冷屏和環向場線圈在裝配大廳進行集成組裝后,整體吊裝到托卡馬克堆坑內。真空室模塊共分為9個扇區,每個扇區單獨完工交付,9個扇區的計劃安裝總工期為35個月。

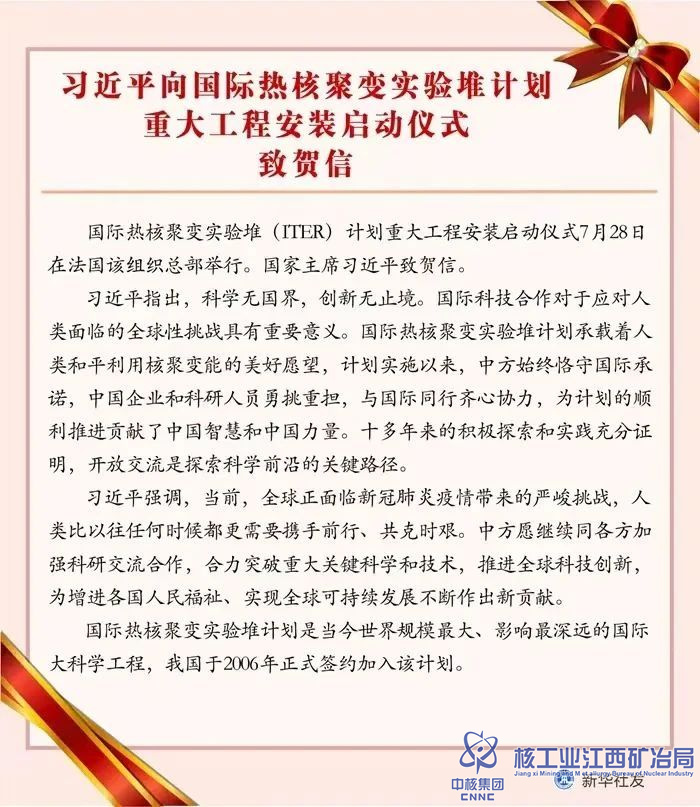

在ITER項目主機安裝一號合同(TAC1)執行過程中,中核工程牽頭的中法聯合體項目團隊始終秉持國際合作精神,通過不懈努力,實現安全生產,質量總體受控,完成了一系列重大里程碑節點,合同履約總體評價高,體現了中國智慧,中國質量和中國信譽,為國家與集團公司增光添彩。2020年5月28日完成杜瓦底座吊裝后,2020年7月28日召開ITER重大安裝工程啟動儀式,國家主席習近平向ITER項目致賀信。
2021年4月完成極向場線圈PF6落位;2021年10月27日完成BCC線圈吊裝,實現“Pit ready”,即具備吊裝真空容器的條件,標志著ITER主機第一階段安裝完成,中核集團董事長余劍鋒與ITER組織前總干事比戈互致賀信。2024年1月9、11日分別順利完成了TF14/15、BCC14-25、INST的CFT/CTB等大型部件的吊裝和精確就位。
中核工程ITER項目部在執行TAC1合同的同時,持續密切關注其他重要托卡馬克主機安裝工作,積極開展核聚變技術的消化、吸收和積累,為后續可能的ITER建設工作進行技術儲備。
收到中標通知后,中核工程ITER項目部立即組織召開了工作部署會,迎接技術、進度、成本控制和收支平衡等重大挑戰,力爭圓滿完成合同工作,為中核集團持續開發海外市場、建成世界一流核工業集團貢獻力量。
